山東華澤精密模塑有限公司九陽冠軍機型Y68破壁機EB試產
訪問次數:4377次 發布時間:2018-07-04

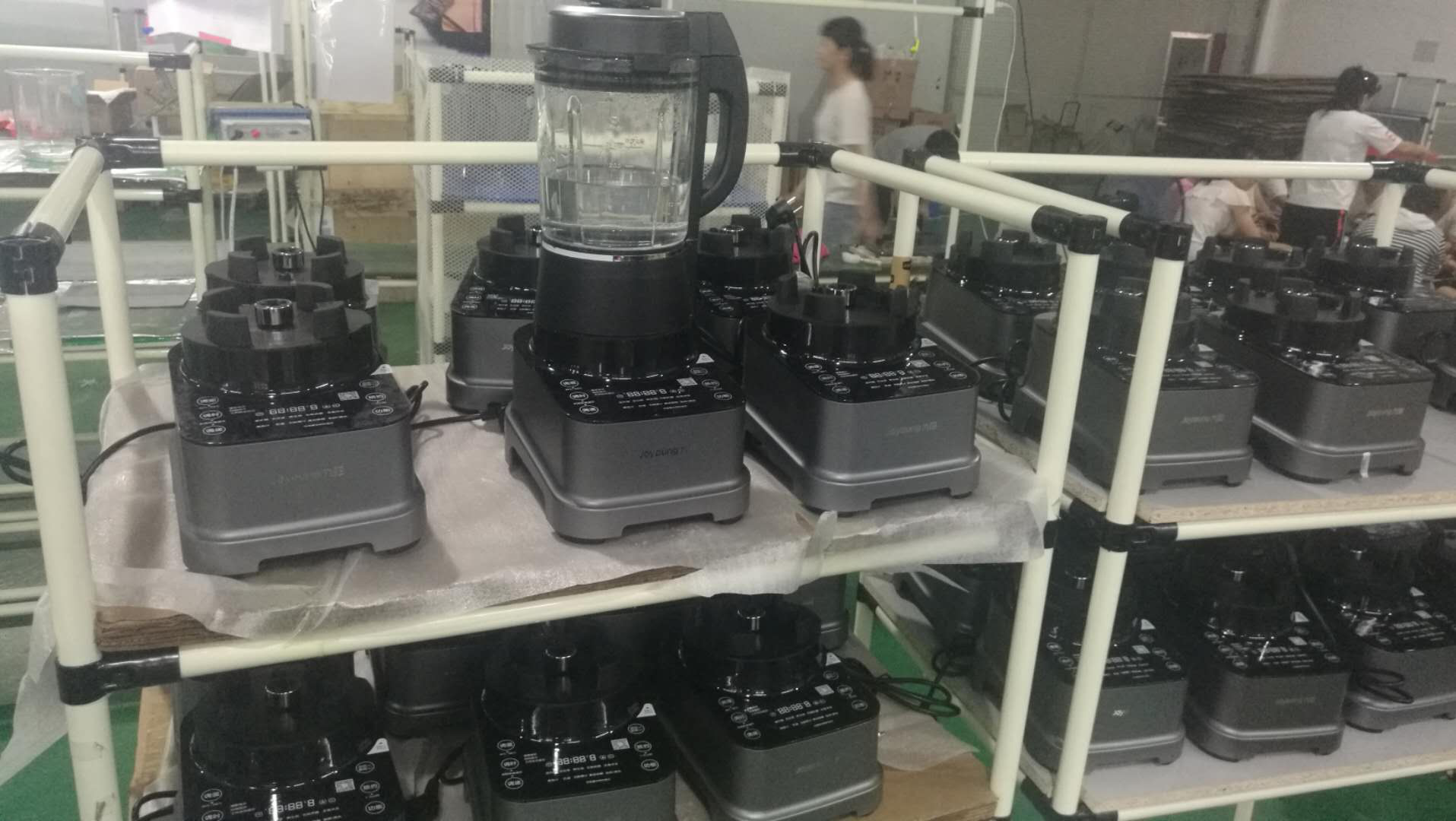

EB試產是指工程試產,可以發現生產中存在的問題,為下一步的批量生產做準備。經過一個多月的緊張籌備,2018年7月3日,Y68破壁機如期進行EB試產。此次試產的順利進行,主要得益于各部門的加班加點和緊密配合。

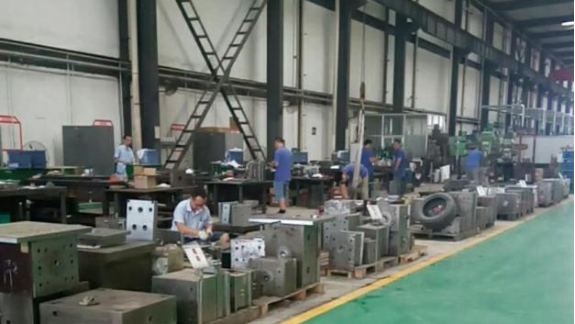

模具事業部如期完成首試工作。Y68共計需要生產加工27套模具,在30天內完成全部的首試工作,遠低于正常的35天生產周期。模具事業部全體人員加班加點,自覺犧牲節假日時間,經過科學的生產安排和全體人員的不懈努力,按原定時間節點完成了全部模具的首試工作。

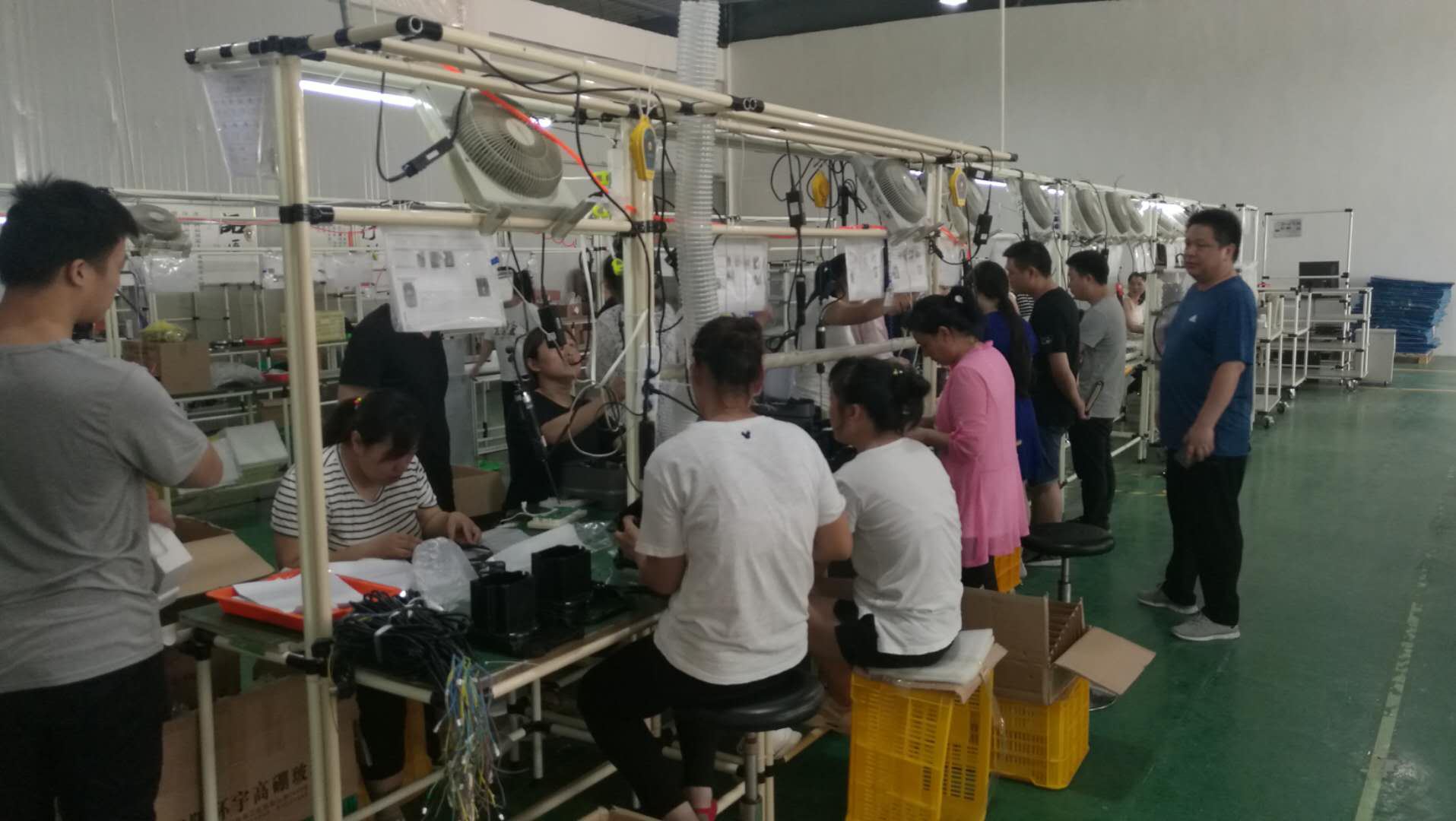

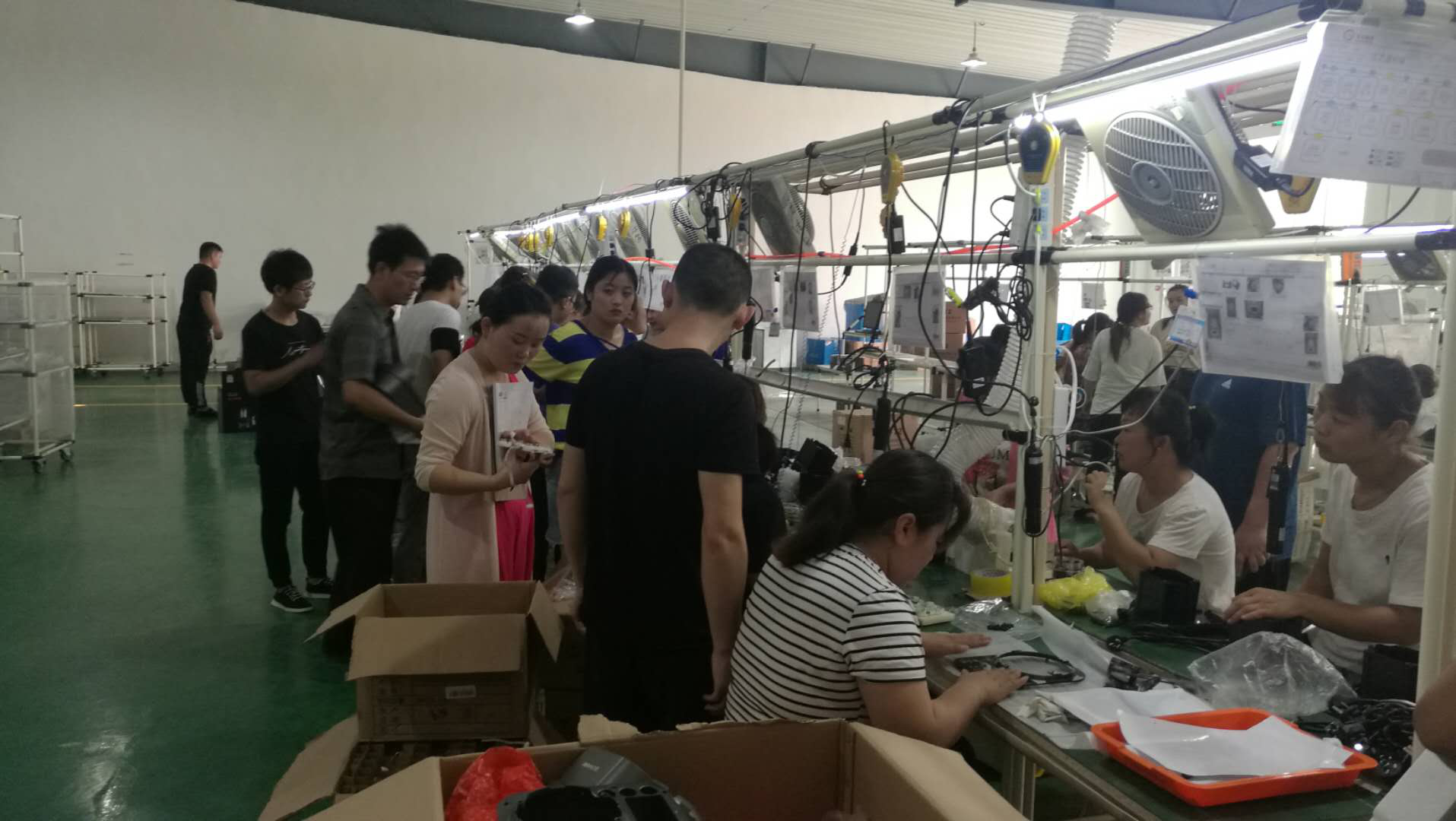

產品事業部提前完成準備工作。產品事業部作為Y68的整機研發、組裝部門,工作更加復雜,涉及到外購件的協調、檢驗,物料品質檢查,工藝培訓,編寫作業指導書和產線布置等諸多工作。產品研發部、生產部和品質部人員自覺加班加點保證各項工作的進度,提前原計劃2天完成了全部的準備工作。

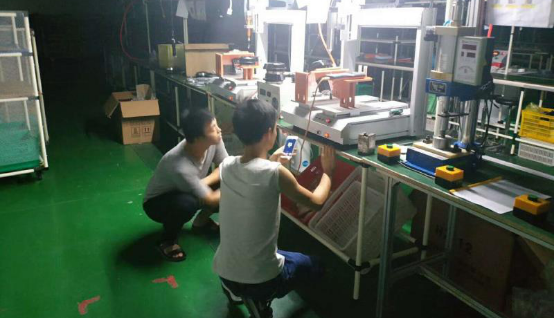

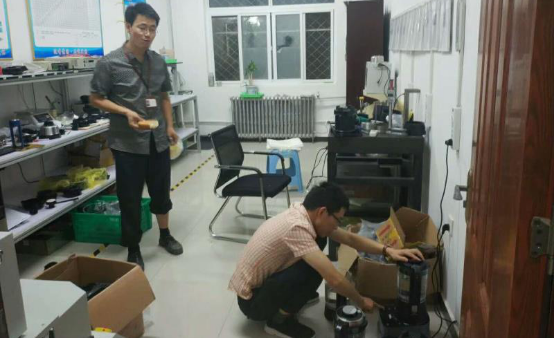

Y68生產需要等離子設備進行表面處理,等離子設備到貨后,華澤調試未成功。產品事業部第一時間將情況反饋至廠家,并協調專人來華澤進行現場檢查,檢查后發現機器故障。經過分析討論,增購等離子點膠設備后,可以正常進行生產工作。
九陽工程師施樹鈞、劉同亮,采購經理趙瑩,駐廠代表魏民提前來到華澤,幫助協調物料,解決技術等方面的困難,為Y68順利進行EB試產提供了有力的技術支持。
上一篇:排查消缺除隱患 備戰供暖保安全
下一篇:南華大酒店公司開展《勞動法》《安全生產法》集中學習活動
